在市場競爭日益激烈的大環境下,處于完全競爭領域的施工企業面臨著行業競爭越來越大、利潤越來越低、成本管控壓力越來越大等不利因素,工程項目經濟管理日益成為施工項目管理與企業可持續發展的重中之重。建筑施工企業如果不做好項目的降本增效工作,企業的持續發展就會是無源之水、無本之木。我們通過長期的項目管理實踐,總結近10年來在市場化條件下,企業在項目經濟管理中的得失,體會到項目經濟管理也有“方圓之道”,并由此創建形成了一個工程項目經濟管理的模型——“工程項目成本管理方圓圖”(以下簡稱“方圓圖”)。
建筑工程經濟管理的理性思考
建筑施工項目是在規定的地點、規定的時間(工期)、按照規定的設計圖紙完成的工程建設任務,每個項目都有其施工內容、質量標準、施工環境、承包價格等方面的唯一性。多數情況下,項目和公司不在同一個場所,公司對項目的管理存在較大的空間跨度,即工程項目具有地域分散性和不重復性。建筑施工企業對項目的管理一般采取具有目的性、一次性和特別授權的項目經理部組織模式,從公司和項目部兩個層面對項目的全面履約進行系統的管理。項目管理是企業管理的基石,成本管理是項目管理的基石,工程經濟管理要以成本管理為主線,搞好項目的成本管理要貫徹四條基本理念。
外圓內方的相關方和諧共贏理念。外圓內方,“圓”,即“圓通”,代表著周密與靈活;“方”,即“方正”,代表著穩健與嚴謹。方圓相濟、外圓內方,是我國傳承了二千多年的治國理政的方略,是對一種管理哲學的形象詮釋和直觀解讀,是項目管理各方和諧共處、合作共贏的理念。
對外的“圓”:對外開源管理應該“圓”——要思考周密、思路開闊、方法多樣。講求“圓”得有理,即必須是在法律及合同的框架內,追求經營效益和結算效益的最大化。“圓”強調能動性、協調性。
對內的“方”:對內節流管理應該“方”——要制度嚴謹、管理系統、策劃科學、權責分明、措施到位。講求“方”得有據,即低成本不是粗制濫造、弄虛作假、偷工減料,而是在實現項目質量、安全、工期和環保目標的前提下使各項成本控制在合理的目標范圍內。“方”強調標準化、規則至上、底線管控。
項目生產力最優化的大成本理念。項目生產力最優化就是要在項目管理過程中實現各生產資源(要素)的最優配置,實現項目各管理目標最合理地滿足履約要求。項目成本管理要有大成本理念,把技術、人工、材料、機械等生產力要素和工期、質量、安全、環保等管理目標要求進行科學配置和管理。
項目生產力的最優化還須強調與之相適合的生產關系。對于施工企業來講,工程項目是企業管理的對象,是企業管理工作的落腳點和出發點。企業是項目的運營管控中心,項目生產資源的配置和使用決定權歸屬企業層面,對項目生產力發展和提高起作用的生產關系最終由企業層面形成和決定,項目平均生產力水平的提高依賴于企業整體管控水平的提高。因此,這就要求企業層面必須通過不斷的制度完善、機制優化與文化建設為項目建立良好的生產關系秩序,并不斷通過轉型升級和創新發展來營造良好的項目管理環境和管理平臺——即我們通常所說的“法人管項目”。
責權利相統一的全員責任理念。建筑施工企業運營通常說就三件事:“接活”、“干活”、“算賬收錢”。企業管理就是要把干好這三件事的機制建立好,真正落實好全員責任制。我們提出對項目的管理要用三個責任制去落實,即營銷經理責任制、項目經理責任制和工程項目結算責任制,強調三個不同的責任機制去實施各項工作,體現企業與項目責權利分明的全員責任理念。“接活”是建筑施工企業的“一次經營”,主要是對接“市場”;“干活”是企業的“二次經營”,主要是管好“現場”;“算帳收錢”是企業的“三次經營”,主要是完成“清場”。企業能否圍繞對接市場、管好現場、完成清場建立全面完整的、系統有效的、科學合理的責任體系,是保證企業有效運營、持續健康發展的關鍵。
“接活”是建筑施工企業的第一件大事。要完成這件大事,企業必須建立有效地市場營銷責任體系和工作機制,而營銷經理部就是落實營銷責任體系的有效組織形式。營銷經理部是將項目管理的原理應用到市場營銷階段,將企業市場營銷方面的資源有效地組織起來,從而完成建筑施工企業的第一道工序——“拿訂單”的一次性責任體。其主要職責就是按照企業經營戰略和年度工作要求,在一定時間段拿到一定數額的“訂單”,同時企業還要進行一定的投入,支付一定的費用成本。企業用“經營效益”作為核心指標來考核衡量營銷經理部,“經營效益”是對營銷經理部,特別是對營銷經理進行獎罰的主要依據。
“干活”是建筑施工企業的第二件大事,也是建筑施工企業的主要任務和主要“工序”。通常地,企業拿到“訂單”后,就要根據工程項目的特點和合同的要求,組建項目經理部,進而組織有效地資源來完成施工建設任務。項目經理部是受企業法人層面的委托和授權來完成工程項目生產過程的有效組織形式和一次性管理責任主體。考核項目經理部的主要指標包括了工期、質量、安全、環保和成本等綜合而成的“管理效益”,“管理效益”是對項目經理部,尤其是對項目經理考核獎罰的主要依據。
“算帳收錢”是建筑施工企業的第三件大事。通常地,建筑施工企業在工程項目竣工之后,要花一到二年,甚至更長的時間才能完成工程結算和工程款回收,這就需要企業組織專門的人力物力,建立一定的結算收款責任體系去完成“算帳收錢”的重任。“結算收款小組”就是一種類似于“項目經理部”的一次性組織形式。對他們的考核也必須建立一定的目標管理責任體系,也就是在一定的時間、完成一定的目標、實現一定的成果、給予一定的獎勵。“結算效益”就是考核“算帳收錢”責任小組的主要指標。
工程項目經濟管理的成本主線理念。項目管理是一個系統管理,項目管理作為建筑施工企業管理的基石,是打造企業品牌的平臺,是企業利潤的源泉,是社會再生產的關鍵環節,而項目的成本管理必須作為項目管理的主線來抓。
項目管理以成本管理為主線體現兩個方面:一是體現企業全員“大成本”理念。要清晰認識到低成本競爭與高品質管理是相輔相成的關系,以高品質管理為手段,實現低成本競爭的目標,講求項目在全面實現工期、質量、安全和環保管理目標的基礎上降本增效,通過優化管理、落實相關方合作共贏的基礎上實現可持續發展。二是體現項目全過程成本理念。即要求企業和項目的各崗位員工必須強化成本意識,負責好各自的成本責任。
“工程項目成本管理方圓圖”的管理模型
經系統分析和探索,我們可以用一個“方圓圖”把項目管理的五大管理要素、三大責任制以及成本組成的五大方面全面表現出來,整體是以“三實三虛” “兩圓三方”構成的幾何圖形。形象地描述了項目成本管理控制點(兩個造價、三個成本、四個支點、五大費用)和著力點(三個效益)。其中的實線和虛線則分別表示管理過程中相對固定和可變內容,咖、藍、金三種顏色分別代表項目經營效益、管理效益和結算效益。它將項目的經營效益、管理效益和結算效益,項目的合同造價、責任成本、目標成本、實際成本和結算總價,項目的人工費、機械費、材料費、周材費和現場經費等五大建造費用,以及項目管理的質量、安全、工期和環保四個支撐點(主要管理目標)都在一個“方圓”圖形中形象地展示出來。

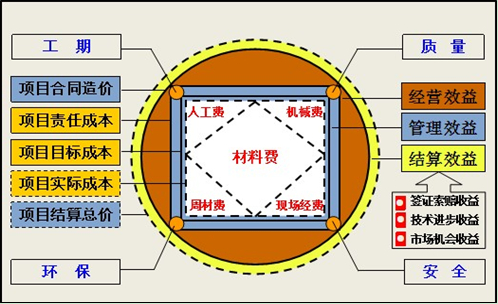

中建五局工程項目成本管理方圓圖
對接市場的二個“圓”。外圓:項目結算總價。包括工程實體結算價、工程變更、簽證索賠、獎勵等,受項目過程中結算管理水平影響,在項目全部完成后方能確定邊界,用虛線表示。內圓:項目合同造價。在項目開始時由承包合同確定,用實線表示。
對內管理的三個“方”。外方:項目責任成本。企業依據投標成本測算和合同洽談條件,由企業給項目管理團隊確定的成本最大數額,一般在《項目管理目標責任書》中被固定,用實線表示。中方:項目目標成本。在項目開始時,項目管理團隊確定的內控目標成本數額,一般在項目策劃中被固定,用實線表示。內方:項目實際建造成本。由人工費、材料費、機械費、周材費和現場經費5部分組成,受項目過程成本管理水平的影響,在項目完成后方能確定邊界,用虛線表示。
四個支撐點。質量、安全、工期和環保,是項目現場履約的四個基本目標,也是項目成本形成的四個最重要管理過程,將其作為四個支柱體現,架構在整個“方圓圖”中。
三個效益分開。經營效益是因企業品牌和綜合實力得到的收益。在項目承接時,通過施工合同條件約定、中標價即已確定。由“合同造價”和“責任成本”劃分。企業用“經營效益”衡量評價考核市場營銷人員的業績,并通過營銷目標責任書的形式來落實營銷經理責任制。
管理效益是項目的管理層在既定的項目責任成本基礎上,通過加強管理,節約實際成本費用支出得到的效益。由“責任成本”和“實際成本”劃分。“管理效益”是考核評價項目經理部業績的主要指標,是衡量項目管理團隊貢獻度的標志性指標。項目經理應當與企業簽訂項目管理目標責任書來落實項目經理責任制。
結算效益是并不需要發生額外建造成本,而由優化管理得來的效益;也有一些是按照市場規則或合同約定應計取的;還有一些按市場平均管理水平這些費用是應該發生的,由于采用了新技術或新方法沒有發生或少發生,但是,按照市場計價規則和有關政策規定,能從業主那里算回來的效益。要體現和落實結算收款責任制,企業也必須與結算收款小組簽訂工作目標責任書,作為對有關人員進行考核獎罰的依據。
五項費用的排列。費用列項:“方圓圖”中沒有按通常的項目成本費用劃分為標準的七類,而是將項目的直接建造成本劃分為五大成本費用,將“其他直接費”和“間接費”合并為以往我們正常稱謂的“現場經費”,同時增加了我們現場材料管控難度較大的“周材費”,“分包工程費”因?yàn)榭煞纸鉃槠渌麕最愘M(fèi)用組成而不單獨列項,這樣有效突出了項目成本管控重點。
編排順序:“方圓圖”中五項費用應從中間開始,自左上角順時針分析,第一項材料費是項目實體最大費用,是首要控制目標;人工費、機械費、現場經費是項目實施過程中完全消耗掉的費用,人工費排在左上角,寓意勞動力要素是各生產力要素中最活躍的要素,選好勞務作業隊伍對項目施工的順利展開是首要條件,需要項目經理部重點關注;而周材費放在最后,寓意周材費的控制關鍵在于管好現場使用和收尾退場。
三種顏色的選定。將“經營效益”定為咖色,借用商務活動中常有的咖啡或茶的顏色,寓意為我們營銷活動、營銷行為形成的效益;將“管理效益”定為藍色,借用“藍領”的含義,寓意是我們現場一線管理人員辛勤勞動形成的效益;將“結算效益”定為金色,借用“金色的太陽”的含義,寓意是我們要追求陽光下的利潤最大化,要擴大“結算效益”,就應該在遵守市場規則的前提下,在可進可退時合情合理,合法合規,有理有節,據理力爭,為企業獲得最大效益。
“項目成本管理方圓圖”的管理實踐
“方圓圖”作為一個工程項目經濟管理的模型,不但蘊含著富有管理哲理的理念內涵和具有直觀的工具性,還系統地提供了一套具體的、有實際操作意義的施工管理方法。包括了施工企業和項目兩個層面的各個成本管理環節。
“三大紀律八項注意”。“三大紀律”是以“方圓圖”為指導形成的商務成本管理工作的三項基本制度。包括項目經理責任制、合約交底策劃制、分供方選擇招標制。
文/魯貴卿
(作者系中建五局董事長)
版權聲明:本文系工程建設網獨家稿件,版權為工程建設網所有。轉載須注明來源及作者,否則將追究法律責任。
工程建設網首頁 | 關于我們 | 聯系我們 | 管理案例 | 會議活動 | 施工企業管理雜志 | 我要投稿
版權所有:北京華信捷投資咨詢有限責任公司《施工企業管理》雜志社
地址:北京市豐臺區南四環西路186號漢威國際廣場二區9號樓5M層西區郵編:100070電話:010-68520349傳真:010-68570772E-mail:sgqygl@chinacem.com.cn
京公網安備 11010202007072號 京ICP備09092133號-1 Copyright ?2000-2015 工程建設網 保留所有權利
